การก่อสร้างโรงไฟฟ้าขยะวันละ1,000ตัน ในศูนย์กำจัดมูลฝอยอ่อนนุชเสร็จปี69



กรุงเทพฯ-ก่อสร้างโรงงานเตาเผามูลฝอยผลิตพลังงานไฟฟ้า 1,000 ตันต่อวัน ในศูนย์กำจัดมูลฝอยอ่อนนุช คืบหน้าต่อเนื่องกว่า 24.30% คาดแล้วเสร็จตามกำหนดปลายปี 69

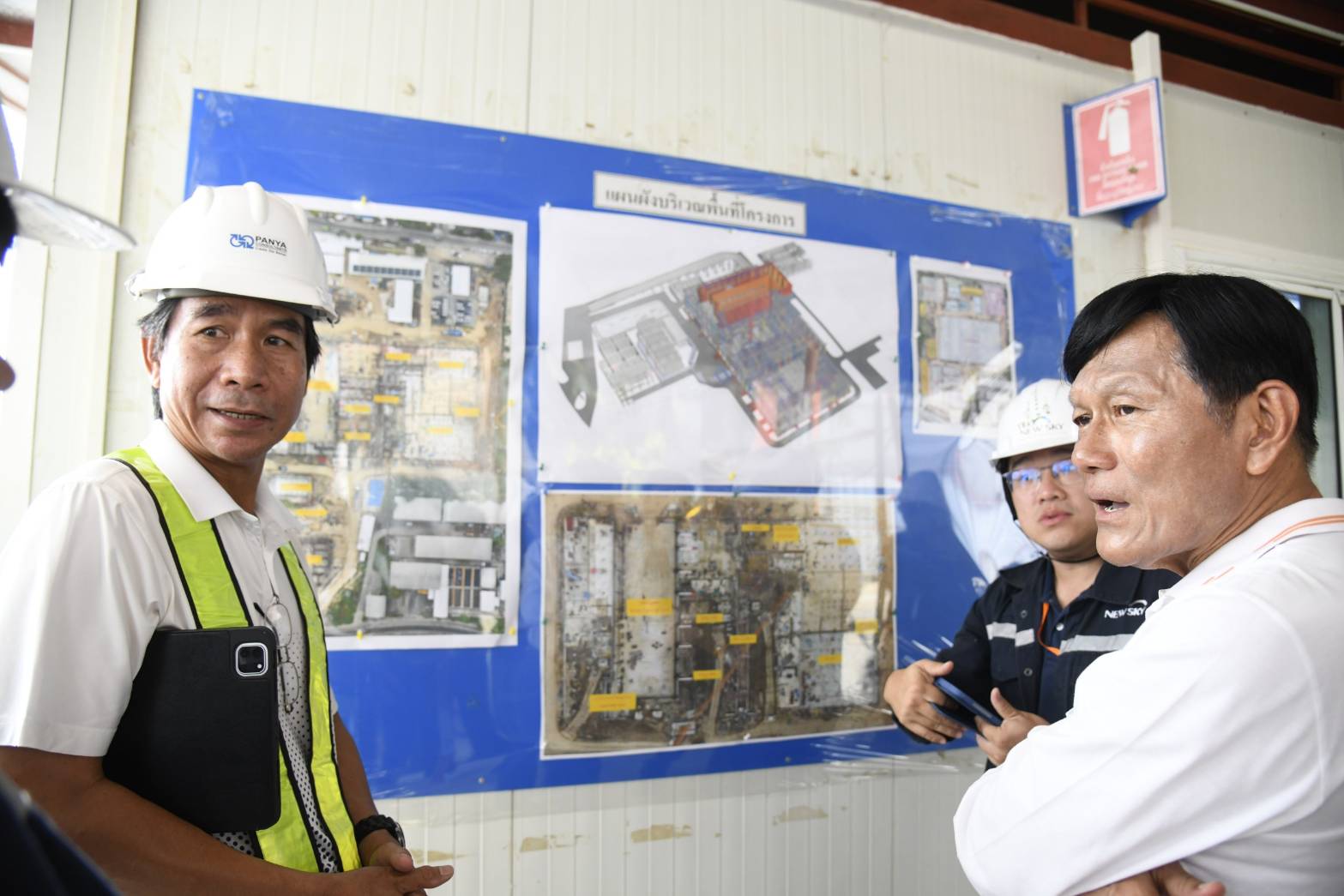

(16 พ.ย. 67) เวลา 09.30 น. นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร ลงพื้นที่ติดตามการดำเนินงานตามนโยบายผู้ว่าราชการกรุงเทพมหานครในความดูแลรับผิดชอบของสำนักสิ่งแวดล้อม ความคืบหน้าโครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้า ขนาดไม่น้อยกว่า 1,000 ตัน/วัน บริเวณศูนย์กำจัดมูลฝอยอ่อนนุช เขตประเวศ

โครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้า ขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช พื้นที่ 30 ไร่ ดำเนินการโดย บริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด เริ่มการก่อสร้างวันที่ 19 กุมภาพันธ์ 2567 สิ้นสุดการก่อสร้างวันที่ 14 พฤศจิกายน 2569 ระยะเวลาก่อสร้าง 1,000 วัน ซึ่งกรุงเทพมหานครกำหนดแผนพัฒนาการกำจัดขยะ โดยการนำขยะมาเปลี่ยนเป็นพลังงาน เพื่อลดปริมาณการกำจัดขยะด้วยวิธีการฝังกลบ ในรูปแบบของโครงการจ้างเหมาเอกชนกำจัดมูลฝอยด้วยระบบเตาเผามูลฝอย ขนาดไม่น้อยกว่า 1,000 ตัน/วัน โดยขยะมูลฝอยจะถูกจัดเก็บและนำมาเทในบ่อรับขยะภายในอาคารระบบปิด 3-5 วัน เพื่อให้ความชื้นลดลง 35% จากนั้นจะใช้เครนคีบขยะเข้าสู่เตาเผาแบบตะกรับ หรือ Stoker Type ควบคุมความร้อนให้คงที่ประมาณ 850-1,1000 องศาเซลเซียส โดยนำความร้อนไปต้มน้ำให้เกิดเป็นไอน้ำแรงดันสูงผ่านตัวขับเคลื่อน (Turbine) เพื่อเปลี่ยนพลังงานกลให้เกิดเป็นพลังงานไฟฟ้าด้วยเครื่องกำเนิดไฟฟ้า

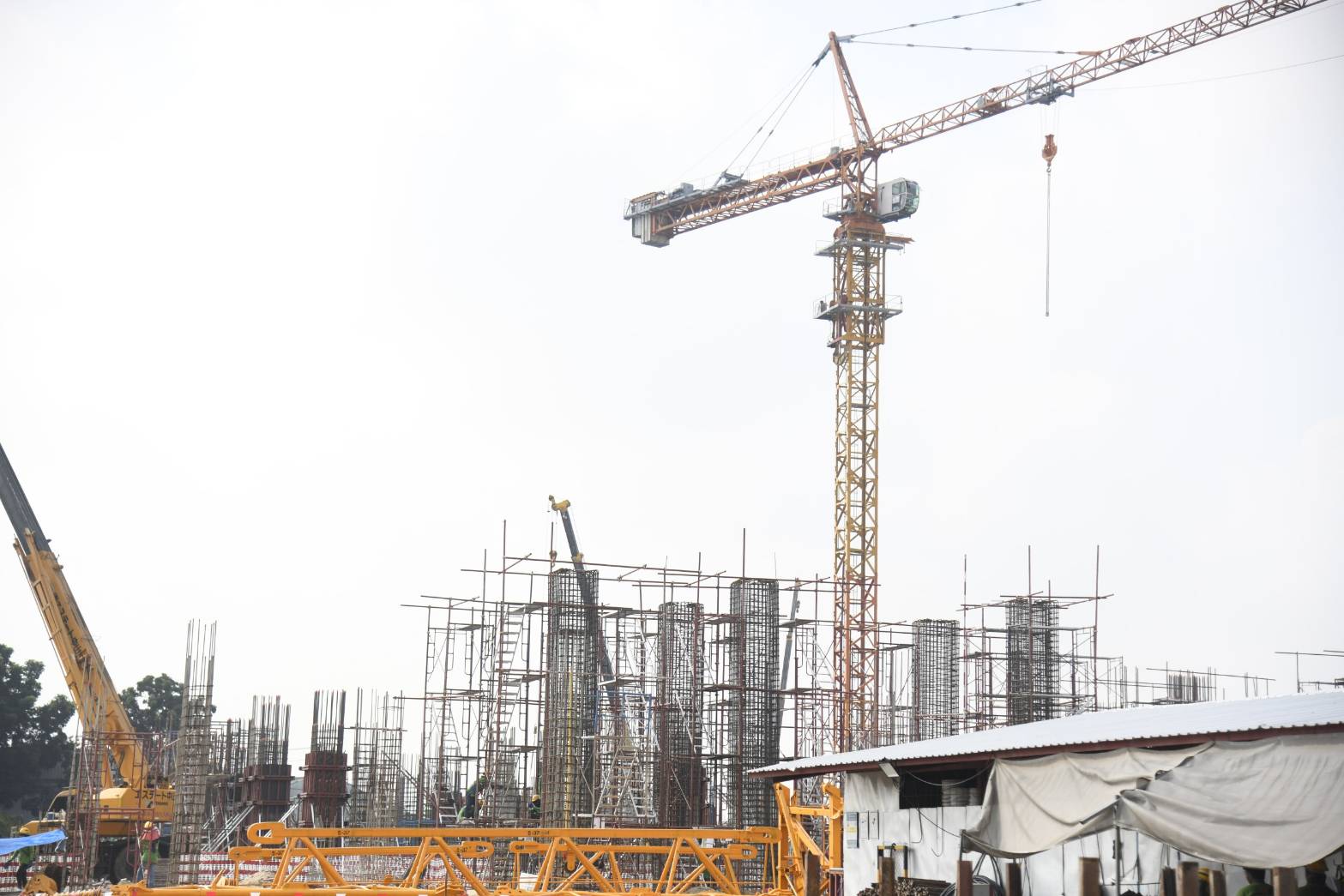

ปัจจุบันโครงการดังกล่าวมีความคืบหน้างานสะสมตามแผน 24.30% ความคืบหน้างานสะสมที่ทำได้จริง 24.30% ประกอบด้วย งานพื้นคอนกรีต งานบ่อขยะ งานคานคอดิน งานฐานราก การก่อสร้างและติดตั้งเครื่องจักร งานติตตั้งสายส่งและเชื่อมต่อระบบของการไฟฟ้านครหลวง (กฟน.) การไฟฟ้าส่วนภูมิภาค (กฟผ.) งานท่อน้ำประปาและติดตั้งมิเตอร์ งานก่อสร้างอาคารหลักและปล่องควัน บ่อบำบัดน้ำเสียแบบชีวภาพ อาคารปั๊มน้ำหมุนเวียน/บ่อบำบัดน้ำเสียแบบไม่ใช้ออกซิเจน งานผูกเหล็กผนัง งานเข้าไม้แบบ ตั้งนั่งร้าน งานติดตั้ง Sleeve และเทคอนกรีตผนัง

ทั้งนี้ รองผู้ว่าราชการกรุงเทพมหานคร ได้มอบหมายให้สำนักสิ่งแวดล้อมติดตามโครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้า ขนาดไม่น้อยกว่า 1,000 ตัน/วัน อย่างต่อเนื่อง พร้อมทั้งรายงานความคืบหน้า รวมถึงปัญหาและอุปสรรคต่างๆ ให้ทราบเป็นระยะ เพื่อให้การก่อสร้างแล้วเสร็จตามสัญญาที่กำหนดไว้ปลายปี 2569 นอกจากนี้ ได้กำชับบริษัทผู้รับจ้างให้คำถึงมาตรการด้านความปลอดภัยในการก่อสร้าง ตรวจสอบวัสดุอุปกรณ์ที่ใช้ในการปฏิบัติงานอย่างสม่ำเสมอ เพื่อให้อยู่ในความมั่นคงแข็งแรง ป้องกันไม่ให้เกิดอุบัติเหตุในระหว่างการทำงาน

ในการนี้มี คณะผู้บริหาร ข้าราชการ และเจ้าหน้าที่สำนักสิ่งแวดล้อม ผู้แทนบริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด และหน่วยงานที่เกี่ยวข้อง ร่วมลงพื้นที่และรายงานข้อมูล
